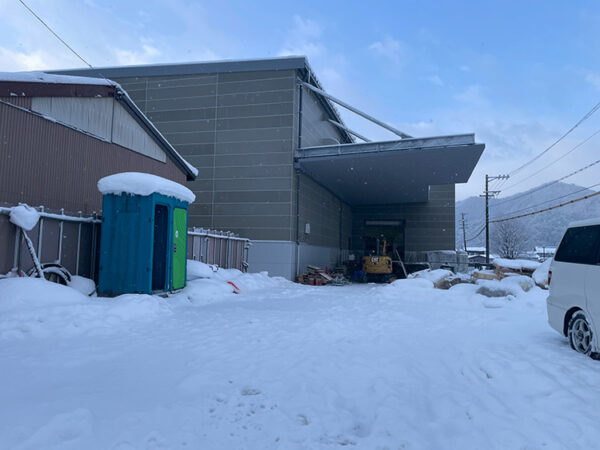

完成後の写真
施工データ
-
建物情報
場所 :岐阜県飛騨市
建築面積:2093.44㎡
敷地面積:7481.35㎡
建設期間:約10か月間 2025年5月~2026年3月
(全体※岡本製作所担当の鉄骨は3カ月)
建物の種類:パン工場(特殊建築物)
用途:パン工場
(もとからある工場を通常稼動させながらの増設工事) -
元請様からのリクエスト
既存のパン工場を通常稼動させながら、事業拡大のために増築工事を行いたい。
-
施工のポイント
① 稼働中のパン工場を止めずに増設を実現
お客様の事業を最優先に考え、製造・配送を止めることなく上部増設を完遂。段取りと動線管理を徹底し、事業継続と施工を両立しました。
② 豪雪地帯 × 既存建物増設に対応する特殊トラス構造
積雪荷重と既存工場への増築条件を総合的に検討し、最適なトラス構造を採用。分割搬入・現地地組みにより、複雑な条件下でも精度高く接合しました。
③ 分散発注と精密検査で計画通りの工程管理
県外協力工場への分散発注で納期を短縮。事前検査と精度管理を徹底し、手戻りゼロで後工程へ影響を出さない進行を実現しました。
④ 限られたスケジュールを守り抜く施工調整力
現場状況に応じて各施工会社と連携し、最終確定した工程内でやり切る体制を構築。工程を崩さず完成日を厳守しました。
⑤ 手戻り防止と細密管理で予算内完了
日々の進捗・品質・工程・安全管理を徹底。小さなズレを放置せず、追加コストを発生させることなく予算内で完工しました。 -
工事の詳細はこちら
施工前の写真
-

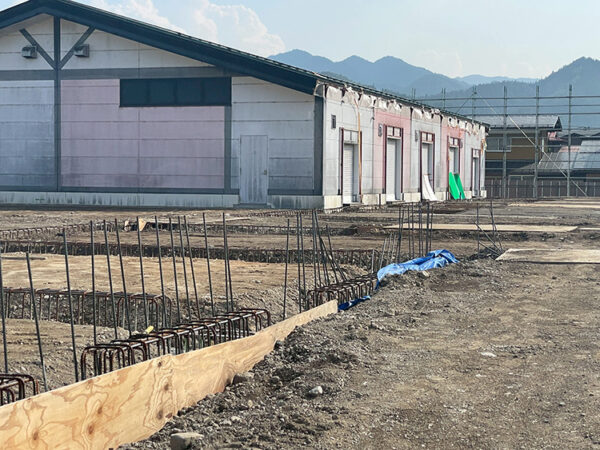

中央が稼動中の既存のパン工場。基礎が整ったので、ここからが鉄骨工事、岡本製作所の出番となります。
施工中の写真
-

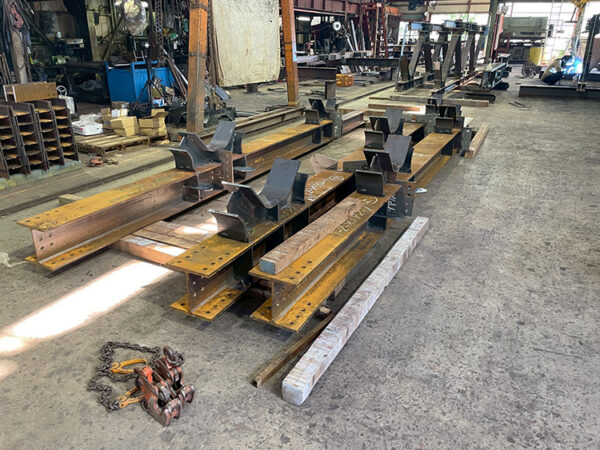

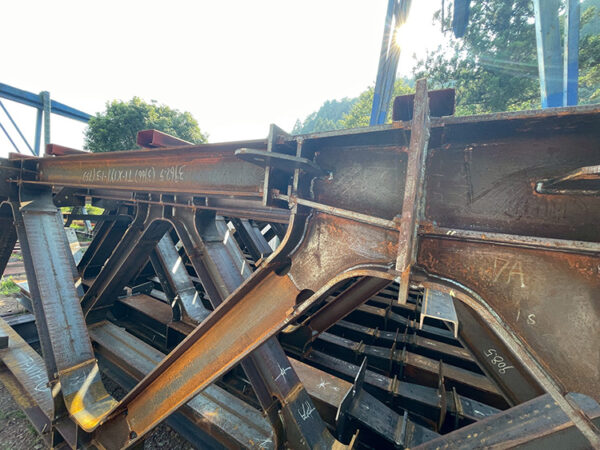

協力工場(岐阜)でのトラス梁加工について、組み立て前の精度チェックを行いました。
-

塗装前の溶接チェック。チョークの細かい書き込みが丁寧にチェックを行った証です。
-

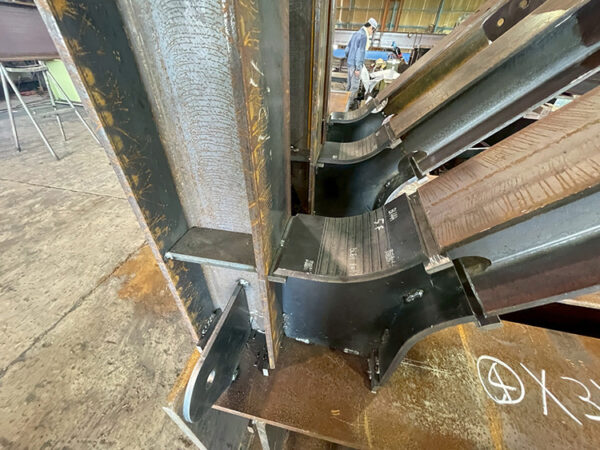

愛知(柱加工)での組み立て状況のチェック。こちらももちろん現地でしっかりと検査を行います。
-

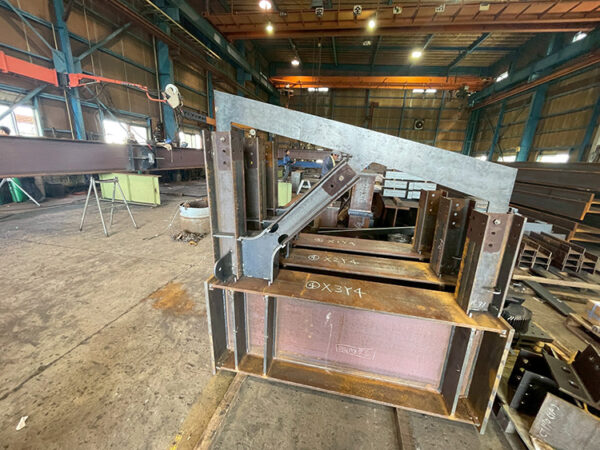

共通治具による精度管理。複数の工場で製作される鉄骨が、現場でくみ上げた際にぴたりと合うようにしっかりと管理し、計画通りの工事進捗を叶えています。
-

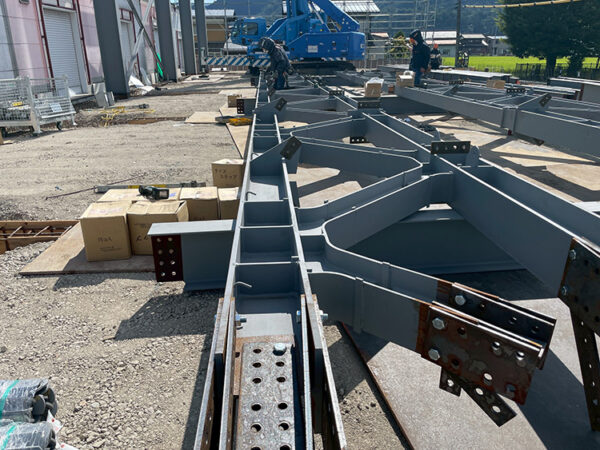

トラス造の鉄骨を三分割で運んで、現地で地組していきます。
-

施工環境を考慮し、大型クレーンを配置
-

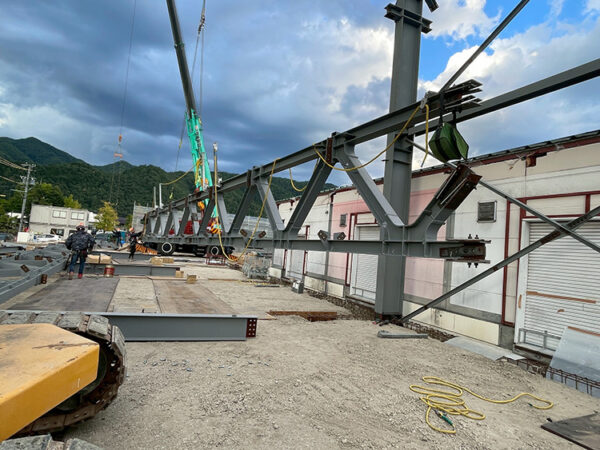

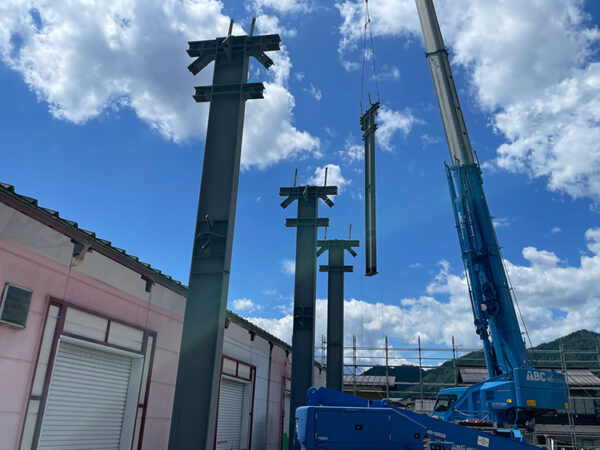

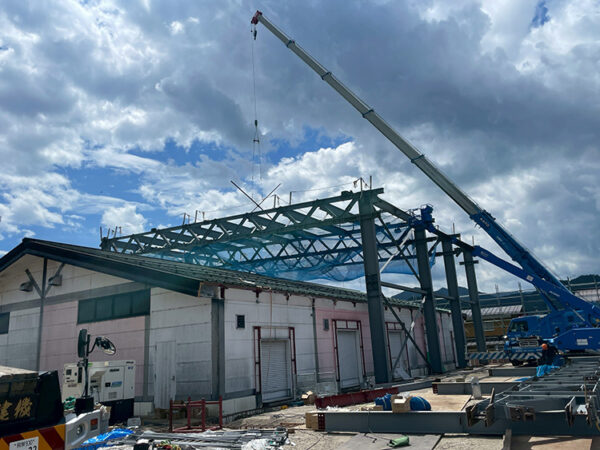

鉄骨を組み上げていきます。
-

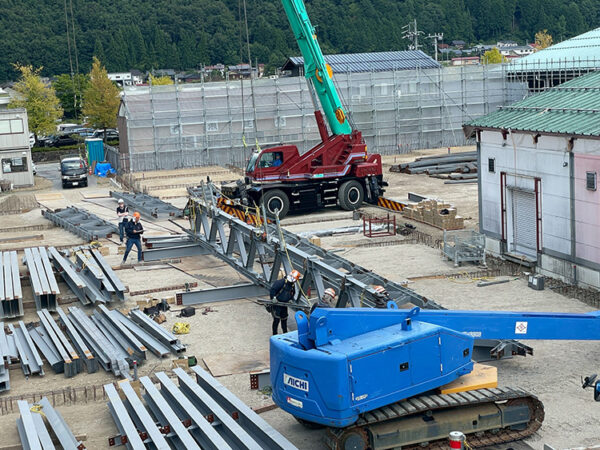

各方面の協力工場から、計算された段取りで搬入されてきた鉄骨。限られたスペースの中で順序良く組み上げ、トラス梁を完成させていきます。
-

外部に露出する鉄骨には溶融亜鉛メッキを採用。豪雪地帯での防錆対策もしっかりと行いました。
-

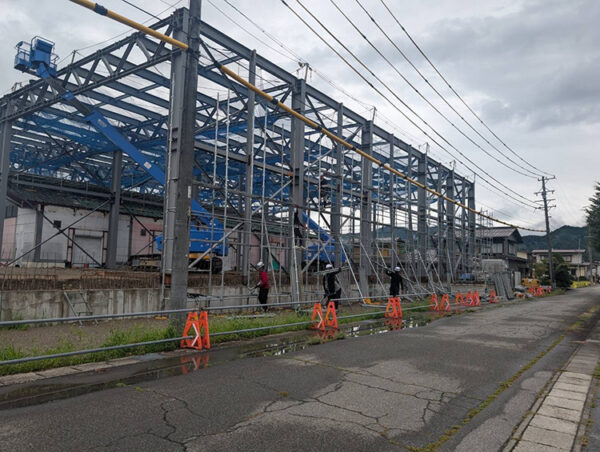

熟練した職人同士で連携し、組み立てていきます。
-

高所作業となるため、転落防止対策を徹底し、安全に工事を進めました。
-

鉄骨が組みあがれば、後工程の業者さんにバトンタッチ。その後の最終仕上げまでもちろん手は抜きません。

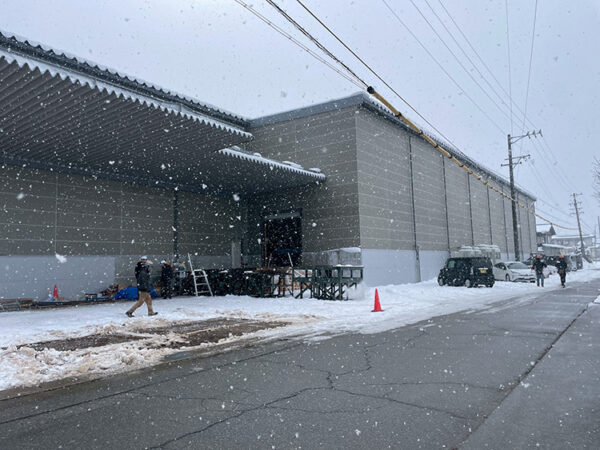

完成の写真
-

パン工場の稼働を止めることなく、無事に工場増設工事完了となりました!
-
