施工データ

  • 建物情報

    場所 :岡山県岡山市北区
    建築面積:121.50㎡
    建設期間:約4か月間 2025年10月~2026年1月
    建物の種類:自動車整備工場(特殊建築物)
    用途:自動車整備工場
    (狭小地・立地は施主様のご自宅の側と、限られた条件の中での施工)

  • 元請様からのリクエスト

    ご自宅すぐ横の限られた土地を活かしながら、新しい自動車整備工場をつくって欲しい。
    (木造専門の建築会社様からの分離発注形式でのご依頼)
    設備・電気・内装 : 元請様
    外壁・基礎・外装 : 岡本製作所

  • 施工のポイント

    限られた敷地条件の中でも計画通りの【基礎工事】を遂行
    重機や資材搬入の動線まで事前に整理し、安全性と作業効率を両立しながら施工を進めました。
    元請け様とも連携を取りながら、狭小地でもスムーズな現場づくりを行いました。

    検査まで見据えた【鉄筋施工】で特建工事の不安を軽減
    配筋状況や施工記録も丁寧に確認・管理し、検査時に必要となる品質確認にも対応。
    特建工事に不慣れな元請け様にも安心いただける体制で施工を行いました。

    確かな検査で品質を証明する【コンクリート工事】
    打設前の確認、打設時の検査、打設後の強度確認。これらすべての工程を通して、手戻りなく、「予算通り」・「思い通り」の工事を行いました。

    見えなくなる部分こそ丁寧に。建物を支える土台【土工事】
    建物を支える重要部分。完成後には見えなくなる部分まで丁寧に仕上げ、防湿施工もより強固に行い、確かな品質で仕上げました。

    ピット設備まで見据えた【鉄骨工事】思い通りを形に
    自動車整備工場ならではの、導入するピット設備に合わせた計画的な施工を行いました。鉄骨同士の納まりや安全管理にも配慮し、「計画通り」に工事を進めることができました。

    高所作業の安全対策と耐久性への配慮で【屋根板金工事】で最終仕上げへ
    転落防止対策や事前の安全確認を徹底しながら、屋根・壁板金工事を施工。
    さらに溶接箇所には錆止め処理を実施し、長く安心して使える耐久性にも配慮しています。

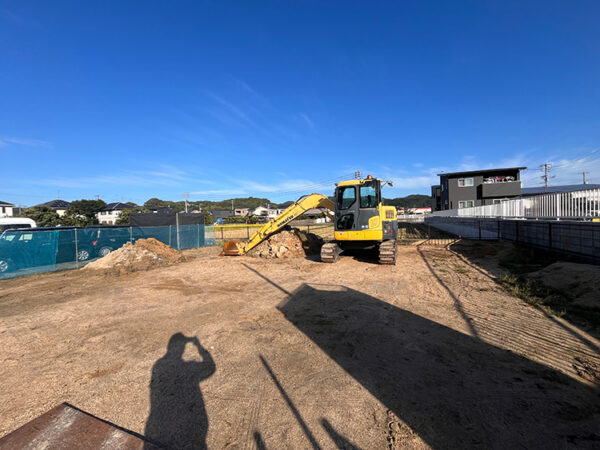

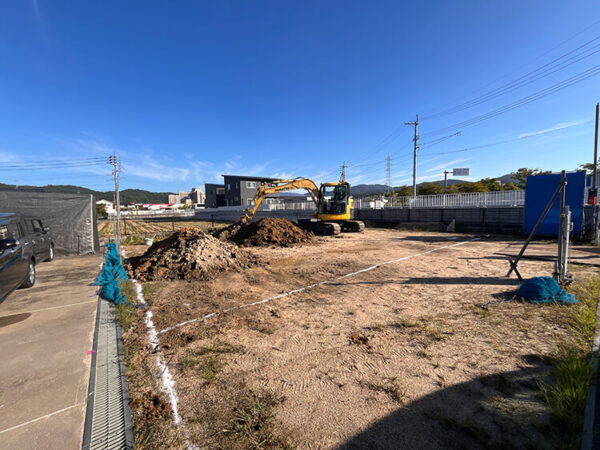

施工前の写真

  • 施主様ご自宅横の敷地で、工事開始します。家や車、庭などを汚したり、傷を付けたりしないように計画的な工事を進めていきます。

施工中の写真

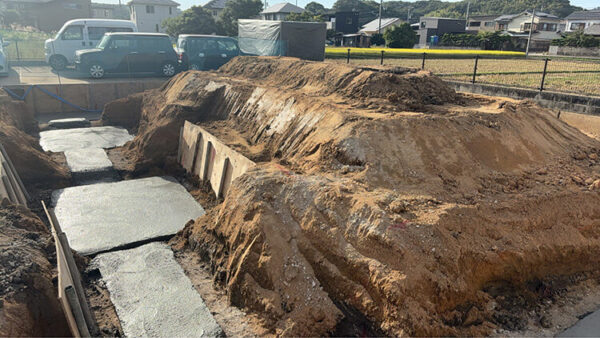

  • 周辺環境に配慮をしながら基礎を掘削し、アンカーセットを行った状態です。

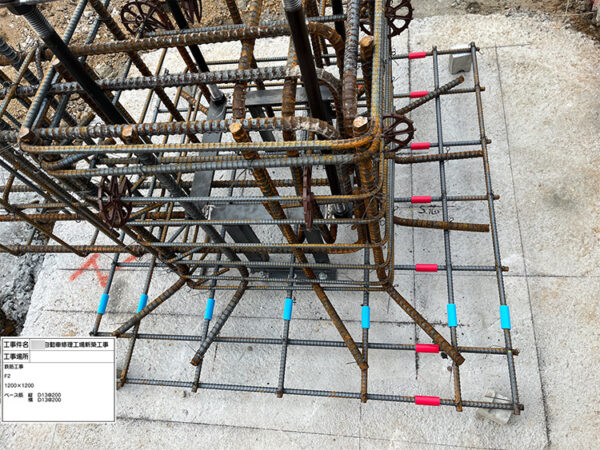

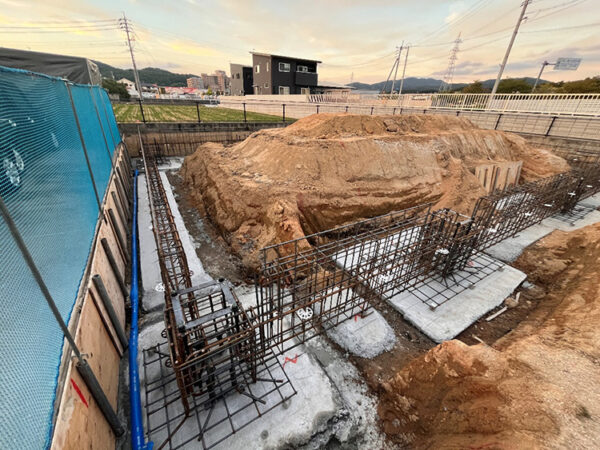

  • 特建ならではの高い計画性を持って、位置・寸法・後工程との整合性を確認しながら鉄筋工事を施工。

  • 色分けや撮影ルールを徹底し、「誰が見ても分かる記録」を残すことで、検査にも安心して対応できる体制を構築。施工品質だけでなく、「どう証明するか」まで見据えた管理を行い、計画通りの特建工事を支えています。

  • 周辺環境や職人の動線まで細かく管理し、お客様の車への配慮や不要な出入り制限も行いながら、安全かつ計画的に型枠工事を進めました。

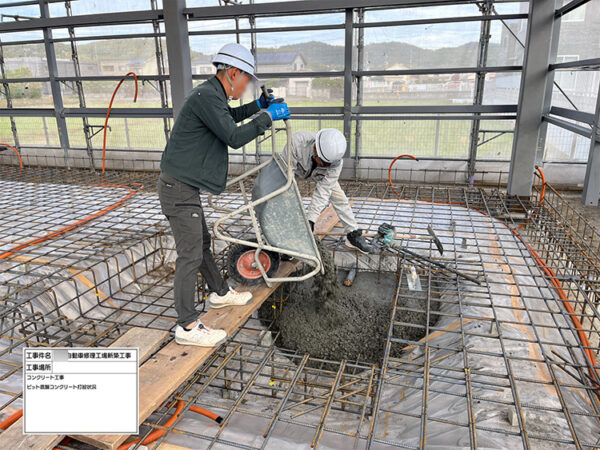

  • 一度打設するとやり直しができないコンクリート工事。事前準備から施工・検査まで徹底して品質を管理しています。

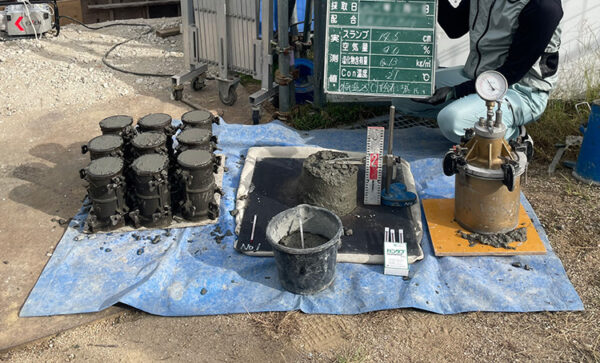

  • コンクリートは施工直後ではなく「固まった後の強度」が重要。特建ならではの複数の検査を実施しながら品質を確認しました。

  • 重機や場所などの効率も考え計画的に掘削した土を、効率的に埋め戻していきます。

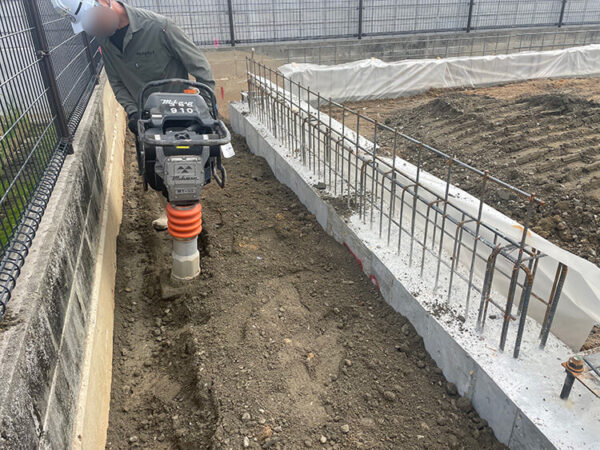

  • 30cmごとの埋め戻し・転圧など、基本基準を一つずつ確実に積み重ね、見えなくなる部分とはいえ非常に重要な「土台」から建物の品質を支えます。

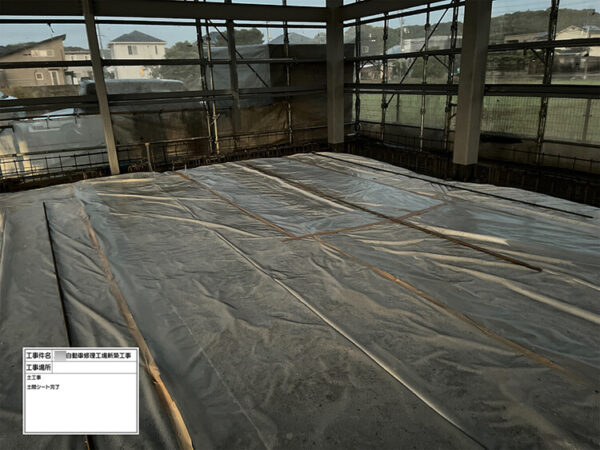

  • 土間シートの施工。基準として定められた重ね幅よりも倍以上のゆとりを持たせて施工し、より強固な防湿性を目指しました。

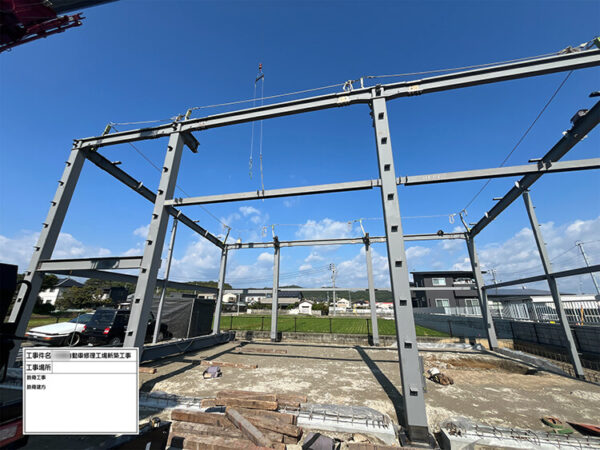

  • 限られた敷地条件の中でも、搬入タイミングや作業動線まで細かく計画・共有しながら、工程が止まらないスムーズな鉄骨工事を実現。

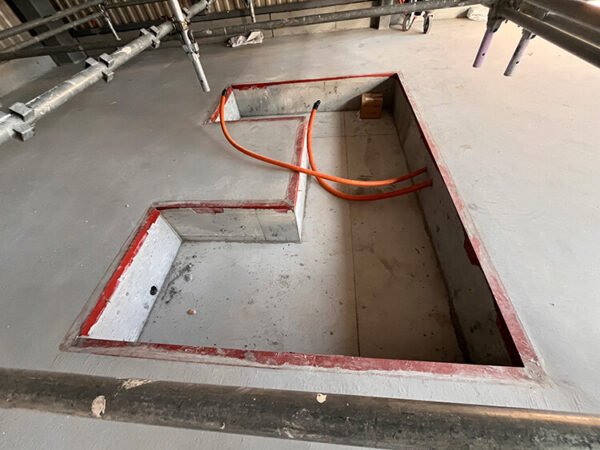

  • 導入するピット設備や排水計画に合わせ、特建ならではの高い計画性を持って施工を進めました。

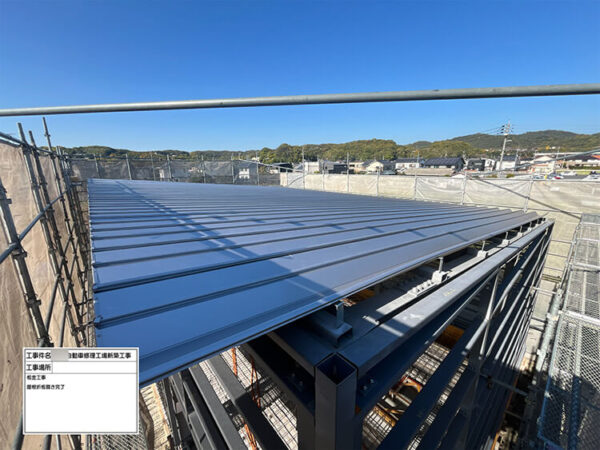

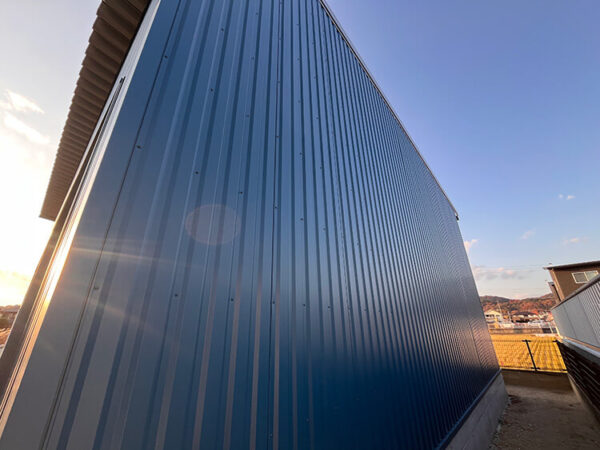

  • 高所作業ならではの安全管理を徹底しながら屋根材を正確に施工。さらに防錆処理まで丁寧に行うことで、完成後の耐久性にも配慮しました。

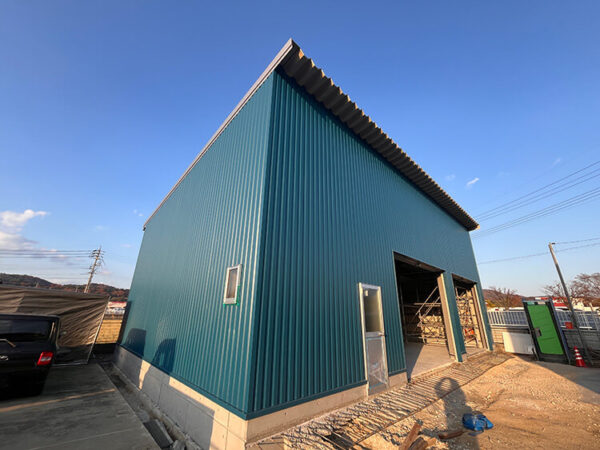

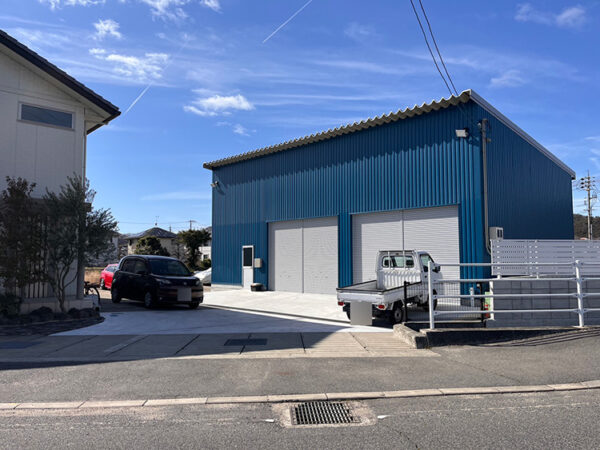

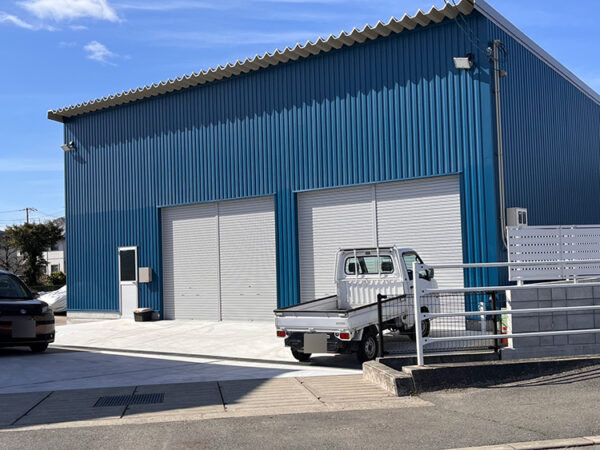

完成の写真
